はじめに
配電設備や通信設備等の近くでの建設工事等において、クレーンや工事用足場等をご使用の場合、労働安全衛生法や建設業法等により感電等を防止するための安全措置を講じることが事業者さまに義務付けられています。
建設用防護管取付サービスは、四国電力送配電株式会社設備等に接近して工事を行う際の目印として建設用防護管や防護シート等の取付と撤去を行うサービスです。
本サービスについては、2024年1月10日(水)から四国電力送配電株式会社が提供してきましたが、2026年3月1日(日)より当社が引き継ぐこととなりました。
つきましては、本サービスを希望される事業者さま(建設会社、クレーン事業者さま等)からのお申込みは、2026年3月1日(日)より以下の手続きに基づき、「防護管センター」で受付しております。

サービスのお申込み方法
本サービスを希望される事業者さま(建設会社、クレーン事業者さま等)からのお申込みは、防護管受付システム(防護管センター)で受付いたします。
お申込みから工事までの流れ
1
「防護管受付システム」のユーザ登録(初回のみ)
- 申込者さまの基本情報(会社名、住所、連絡先等)を「防護管受付システム」へご登録ください。
- 登録完了後、ご登録いただいたメールアドレスへパスワードの初期設定をご案内します。
2
お申込み
- 「防護管受付システム」から、防護管の取付に必要な内容(取付理由、取付住所、取付・撤去希望日※1、取付希望範囲等)をご登録ください。
- また、防護管等の取付希望対象(架空配電線や変圧器等)・範囲が分かる「現場写真」の添付をお願いいたします。
※1)取付・撤去希望日をご登録の際は、「建設用防護管取付に必要となる標準処理日数」をご確認ください
3
取付希望範囲の確認
- 防護管センターで取付申込内容と添付いただいた現場写真を確認後、必要に応じて、申込者さまへ取付希望範囲を確認するためご連絡いたします。
4
見積書の確認
- 確認した取付希望範囲に基づき、取付範囲を示した現場写真と見積書を作成のうえメールでご案内いたします。
- 「防護管受付システム」から、取付範囲と見積書の内容をご確認いただき、システム上でご承諾(正式申込)いただきます。
5
取付工事の実施
- 当社で防護管を用意し、取付希望日までに防護管を取付いたします。
- 取付完了後、申込者さまへ、メールにより取付工事完了をご案内いたします。
7
撤去工事の実施
- 防護管を撤去する際は、事前に申込者さまへメールで撤去の可否を確認させていただきます。 (メールでの確認は、ご登録いただいた撤去希望日から1か月前を目途に実施いたします。)

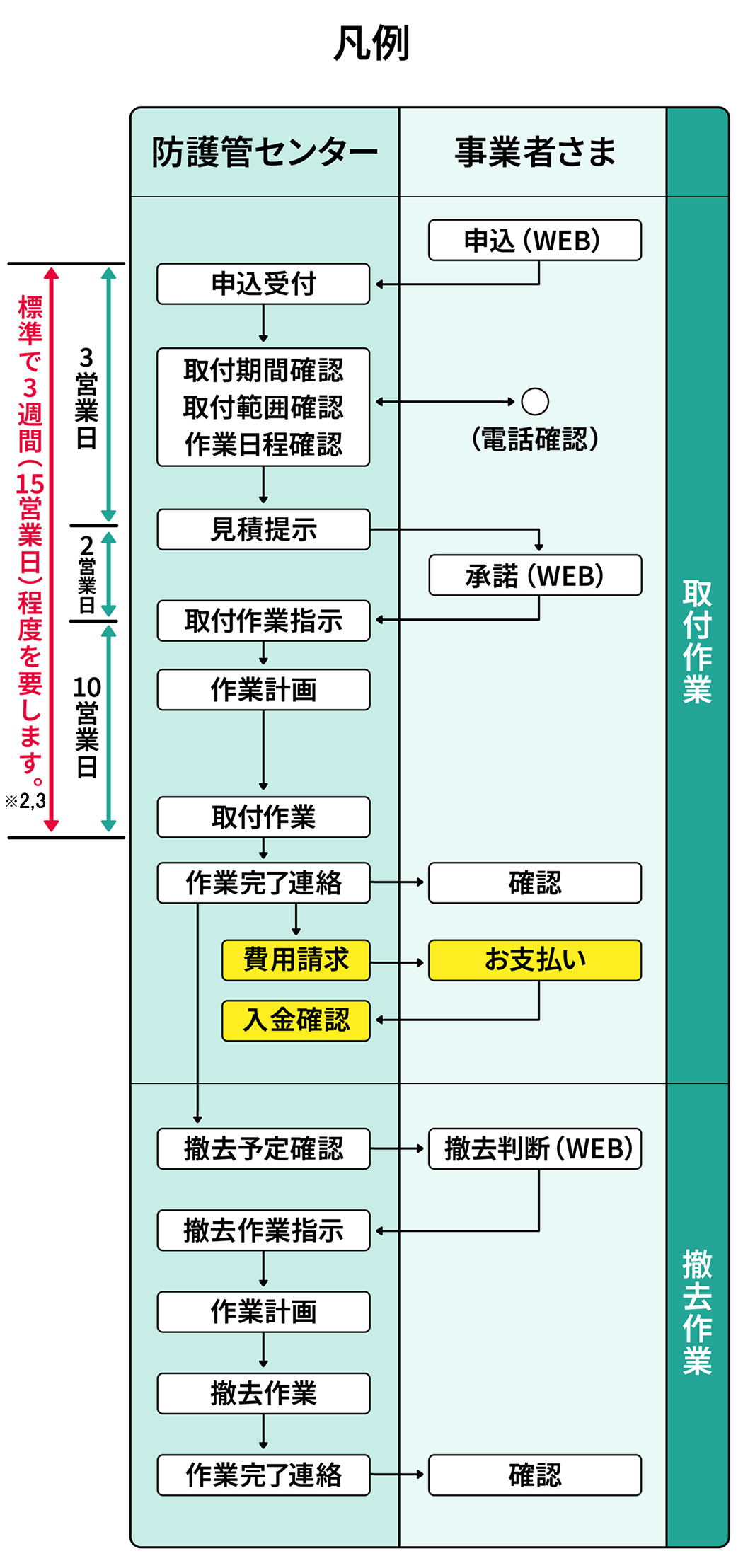

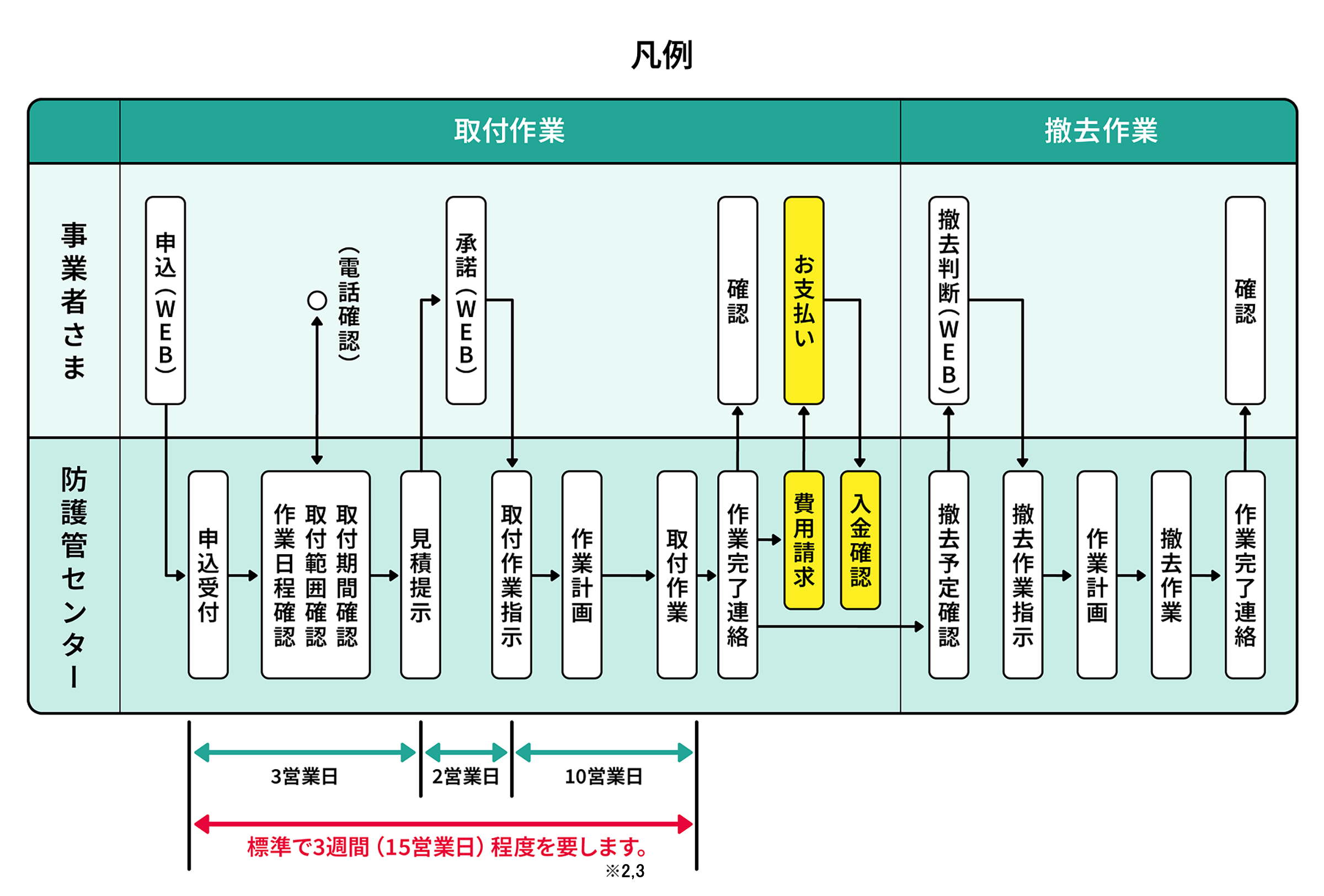

建設用防護管取付に必要となる標準処理日数


※2)標準処理日数(15営業日)の確認は、以下の「営業日カレンダー」からご確認いただけます。
※3)標準処理日数は、道路占用申請等が不要な場合となります。道路占用申請等が必要な場合や、災害・悪天候等でやむを得ず取付希望日までに工事を実施できない場合もございますので、あらかじめご了承願います。
営業日カレンダー
標準処理日数(15営業日)の確認は、「営業日カレンダー」からご確認いただけます。
営業日カレンダーサービス料金について
「建設用防護管取付サービス」に関する重要事項
よくあるお問い合わせ
約款等
お問い合わせ先
建設用防護管取付サービスに関するお問い合わせは、以下のメールアドレスにご連絡ください。
四電T&Dサービス株式会社 防護管センター
- 住所
- 〒761-0113 高松市屋島西町1858番地
- 受付時間
-
平日 9:00~17:00
(土曜日、日曜日、祝日、年末年始を除く)
